电缆防护、贮存、运输、装卸、敷设注重事项
宣布时间:2025年10月10日 10:56

尊重的客户:

谢谢您使用本公司的电缆,,,, ,,,,为包管电缆运行清静,,,, ,,,,电缆敷设时应严酷按GB 50168 和 GB 50217 电缆装置规程要求举行,,,, ,,,,同时请您在防护、贮存、运输、装卸、敷设等历程中注重以下问题:

一、运输和存放电缆必需准确牢靠,,,, ,,,,地面结实平展,,,, ,,,,盘与盘之间留有通道,,,, ,,,,避免碰撞或翻倒;;;;;;榨取在运输历程中破损盘具,,,, ,,,,若盘具松动应加固。 。。。。 。

二、运输和搬运电缆历程中,,,, ,,,,应阻止损坏电缆两头头封帽。 。。。。 。

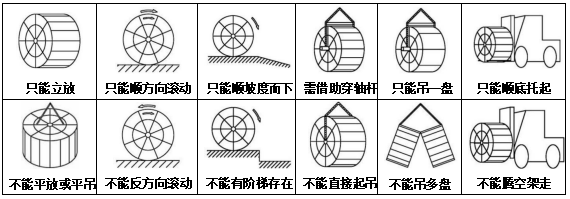

三、吊装电缆时,,,, ,,,,应轻装轻卸,,,, ,,,,逐盘吊装,,,, ,,,,严禁同时多盘吊装,,,, ,,,,吊装时轴杆应穿在电缆盘轴孔中,,,, ,,,,注重起重工具受力位置,,,, ,,,,笔直起吊,,,, ,,,,不可在线盘边沿、侧面、增强筋等位置直接受力;;;;;;吊钩起吊应勾牢线盘中心孔,,,, ,,,,不可吊支持角钢;;;;;;车铲运时,,,, ,,,,要注重两叉臂与线盘两同时受力,,,, ,,,,落地平稳;;;;;;严禁从运输车上直接推卸线盘,,,, ,,,,避免机械损伤;;;;;;装卸线盘时应着力点落地;;;;;;电缆吊装、搬运应遵照以下示意图:



四、电缆短距离(小于10米)搬运,,,, ,,,,允许将电缆盘轻轻转动,,,, ,,,,但转动偏向应与转动箭头指示偏向一致,,,, ,,,,转动蹊径应平展、无坡度和突起物。 。。。。 。

五、电缆抵达现场后,,,, ,,,,应贮存干燥地方,,,, ,,,,以下电缆贮存时需注重:

1、胶合板盘、木箱包装电缆、成圈的短段电缆、彩色(除玄色以外)电缆、分支电缆、防火缆、无外护的电缆应室内存放。 。。。。 。

2、低烟无卤阻燃聚烯烃外护套的电缆应存放在阴凉的地方,,,, ,,,,阻止吸水、阳光直射,,,, ,,,,且务必远离热源,,,, ,,,,避免油类的浸渍和污染,,,, ,,,,且不可在昼夜温差大的地方长时间安排,,,, ,,,,避免泛起开裂征象。 。。。。 。

3、导、地线应只管室内存放。 。。。。 。如确需露天存放,,,, ,,,,应接纳防雨防晒步伐,,,, ,,,,阻止雨淋和暴晒(例如用防雨布遮掩),,,, ,,,,露天存放应放于干燥透风处,,,, ,,,,避开低洼及积水区,,,, ,,,,以免导、地线爆发侵蚀而影响使用。 。。。。 。高温湿热和雨季,,,, ,,,,应只管缩短导、地线存放时间,,,, ,,,,加速使用。 。。。。 。导、地线受潮或雨淋,,,, ,,,,应实时透风晾晒,,,, ,,,,包管干燥。 。。。。 。导、地线存放应避开化工厂区等侵蚀性情形,,,, ,,,,避免导、地线爆发侵蚀征象。 。。。。 。未取用完的导、地线需要重新防护。 。。。。 。

4、电缆室内贮存不凌驾1年,,,, ,,,,室外贮存不凌驾6个月,,,, ,,,,温度控制在-5~+40℃。 。。。。 。盘具应按期转动,,,, ,,,,三个月内至少转动一次。 。。。。 。

、使用电缆时,,,, ,,,,翻开包装后需仔细整理包装露出的铁钉等尖锐突起物,,,, ,,,,避免取用电缆时造成损伤;;;;;;电缆分段使用后,,,, ,,,,应将剩余电缆端头实时用封好,,,, ,,,,避免水汽进入电缆内部,,,, ,,,,影响电缆性能和使用寿命。 。。。。 。

七、线盘任何时间都应竖直安排,,,, ,,,,严禁平放或叠放。 。。。。 。

、电缆装置时最小弯曲半径如下(D为电缆外径,,,, ,,,,mm):

1、1-35kV 电力电缆:单芯无铠装20D、单芯有铠装15D、多芯无铠装15D、多芯有铠装12D。 。。。。 。

2、450/750V 及以下仪表控制电缆:无铠装8D、有铠装12D、铜带屏障12D、有屏障软电缆6D。 。。。。 。

、当电缆装盘凌驾500m(特殊是外径较小的电缆,,,, ,,,,一样平常小于30mm,,,, ,,,,装盘凌驾1000m)时,应接纳自动放线,,,, ,,,,阻止被动放线时拉力向内层渗透,,,, ,,,,导致内层应力积累,,,, ,,,,爆发电缆扭曲甚至断芯的情形。 。。。。 。

、电缆应从电缆盘上端匀速引出,,,, ,,,,严禁将电缆盘平放放线,,,, ,,,,阻止电缆在地面摩擦拖动,,,, ,,,,平放放线也会导致电缆抽丝及盘具损坏;;;;;;电缆在装置历程中,,,, ,,,,尤其要阻止扭绞、往返移动摩擦等。 。。。。 。

十一、电压品级为220kV及以上线路工程的导线敷设应接纳张力放线,110kV线路工程的导线敷设宜接纳张力放线。 。。。。 。

十二、在严严冬季,,,, ,,,,气温骤降,,,, ,,,,容易给电缆敷设造成较大影响,,,, ,,,,特殊是北方冬季平均温度基本低于0℃,,,, ,,,,若敷设电缆时未规范施工及未接纳响应步伐,,,, ,,,,极易造成电缆绝缘或护套在敷设历程中泛起开裂,,,, ,,,,以是冬季电缆敷设时应注重如下事项:

1、凭证GB 50168-2018《电气装置装置工程电缆线路施工及验收规范》中明确划定:塑料绝缘电力电缆允许最低敷设温度为0℃,,,, ,,,,当温度低于划准时,,,, ,,,,应接纳有用步伐。 。。。。 。

2、当施工现场的情形温度不可知足要求时,,,, ,,,,应阻止施工或避开严寒期敷设(一样平常5℃左右可以敷设)。 。。。。 。若必需在低温情形下敷设电缆,,,, ,,,,用户需充分好电缆敷设前的准备事情,,,, ,,,,在电缆敷设路径验收及格及敷设用具、职员准备齐全后,,,, ,,,,将待敷设电缆安排在保温情形(搭建工棚或暖气房内)下至少24小时,,,, ,,,,保温情形温度宜坚持在15℃及以上,,,, ,,,,然后选择在天气晴好的中中午间段敷设电缆,,,, ,,,,只管包管在电缆脱离保温情形2小时内完成敷设事情。 。。。。 。

3、电缆敷设历程中要轻拿轻放,,,, ,,,,人工敷设时,,,, ,,,,要从外端头最先拉电缆并使电缆盘转动,,,, ,,,,举行退扭处置惩罚,,,, ,,,,榨取将电缆从中心抽线摔线扯直,,,, ,,,,也不允许将电缆直接从盘上丢向地面,,,, ,,,,以免将电缆护套摔裂。 。。。。 。电缆敷设竣事后仔细检查电缆护套,,,, ,,,,若有异常情形实时修复。 。。。。 。

十三、盘算机电缆、单芯电力电缆或变频电缆敷设时应接纳相宜的隔磁步伐,,,, ,,,,以阻止受到高频率高谐 波的强电磁滋扰,,,, ,,,,造成盘算机电缆的模拟信号消逝,,,, ,,,,单芯电缆在装置敷设时,,,, ,,,,不得单独穿入磁 性管道,,,, ,,,,且牢靠应接纳非磁性子料。 。。。。 。

十四、防鼠、防蚁类电缆护套可能会散发一些刺激性的气息,,,, ,,,,在装置时,,,, ,,,,应坚持施工现场的透风,,,, ,,,,并请带好口罩、手套等防护用品。 。。。。 。

十五、为实现环保要求,,,, ,,,,电缆包装物及在装置历程中爆发的可接纳固体放弃物,,,, ,,,,应分类安排并接纳。 。。。。 。

十六、本注重事项仅对通俗状态下的电缆防护、贮存、运输、装卸、敷设举行提醒,,,, ,,,,并不包括超高压、超高温、极其卑劣天气等特殊情形,,,, ,,,,且我公司差池本注重事项的完整性、可靠性、可操作性肩负责任。 。。。。 。
